依照实际的生活需求确认家中的装修风格、采用的材质与家电数量,这会关系到后续施工的项目与工法,像是要配多少的电量、插座要做多少,确认清楚后才不会在施工中临时更动,以免花钱返工,又浪费时间。

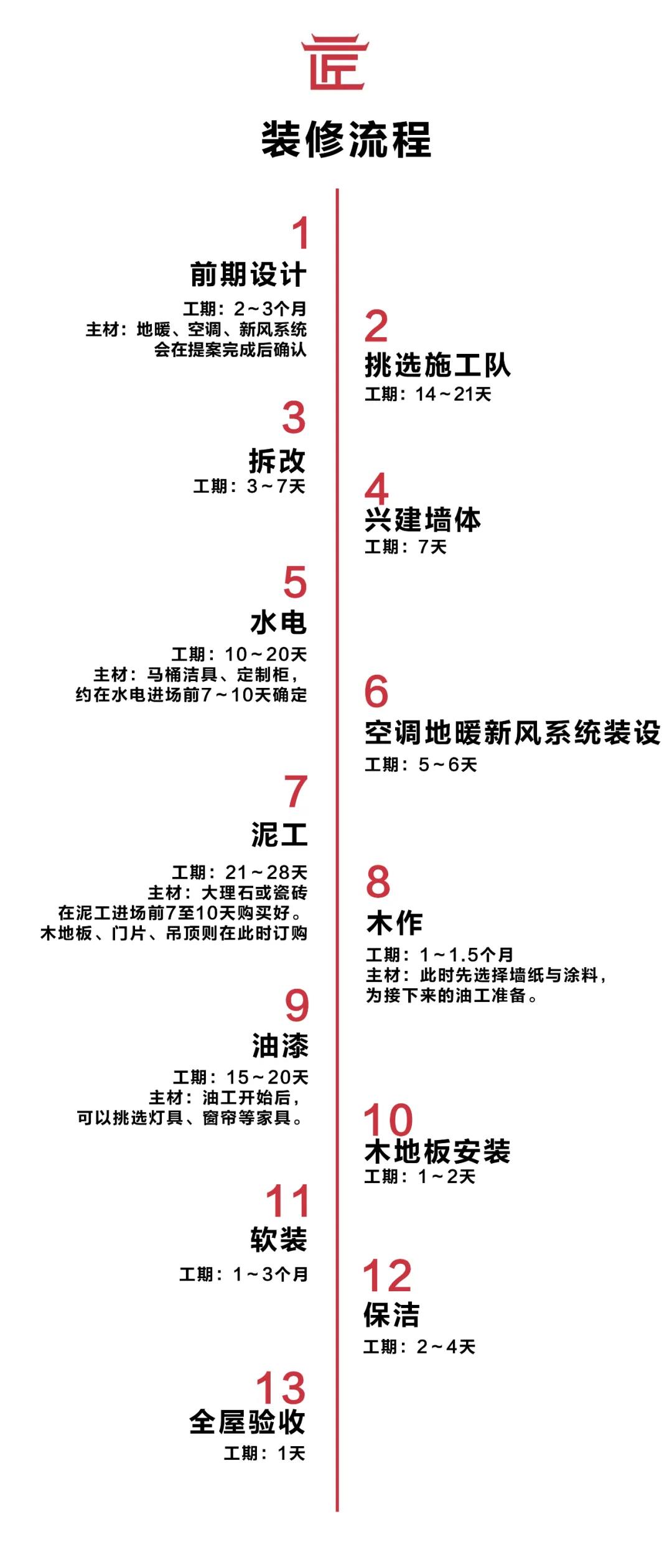

02 挑选施工队
最推荐的方式就是寻找一体化施工团队,公司有资质承担建筑从设计到施工的全过程。
一体化减少承建方与项目施工方对接的成本,可以精简对接流程,可以将设计与施工一起去将项目推进,我们知道在项目推进的时候会出现很多的工程上的问题,这些问题想统一解决那就选一体化公司。
可以有效的节省成本,因为设计与施工一体的公司在全部承包项目后给甲方让出一点利,而单独设计或者单独施工的话他们要考虑前期每次进场时的相对高的费用,这也是一体化公司的又一个优点。

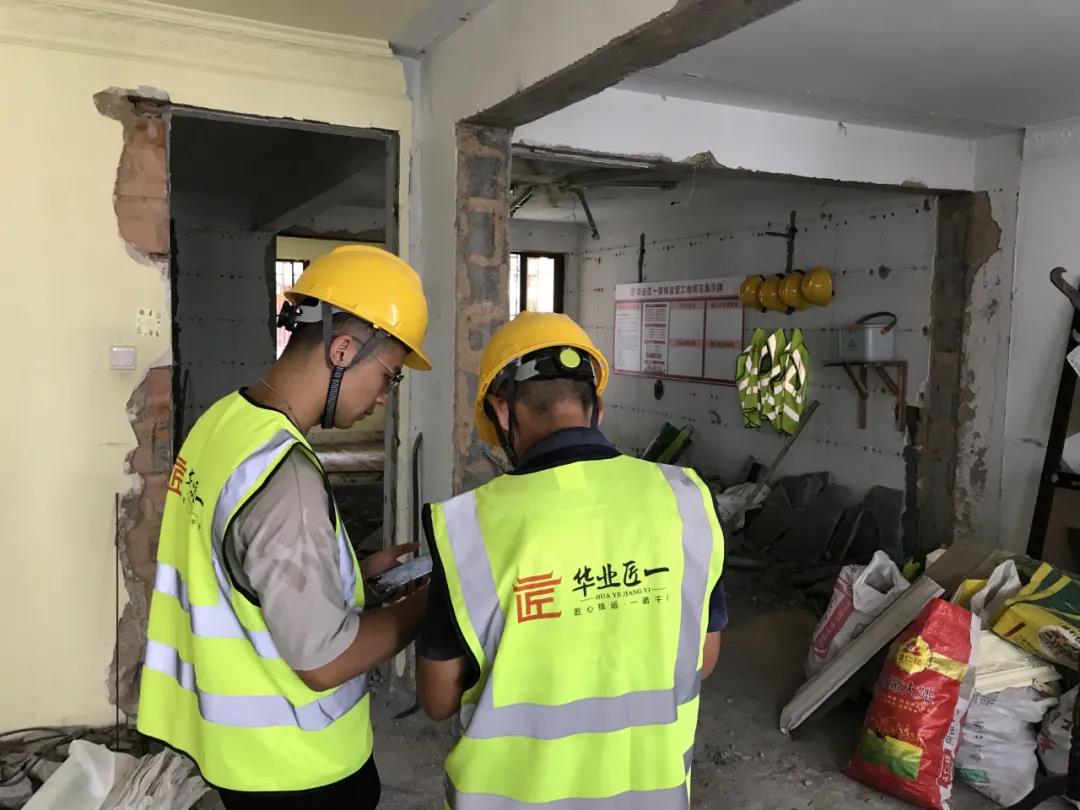

03 拆改
拆除墙体、木饰面、地板,或旧屋格局等。
一般来说,拆改施工工期和房子新旧、拆除项目多寡有关。
毛胚房需要更动的地方较少,主要是拆墙;而老屋通常变动大,墙体、地面、吊顶,甚至老旧设备都会一并更换,项目一多,花费的时间也较长。

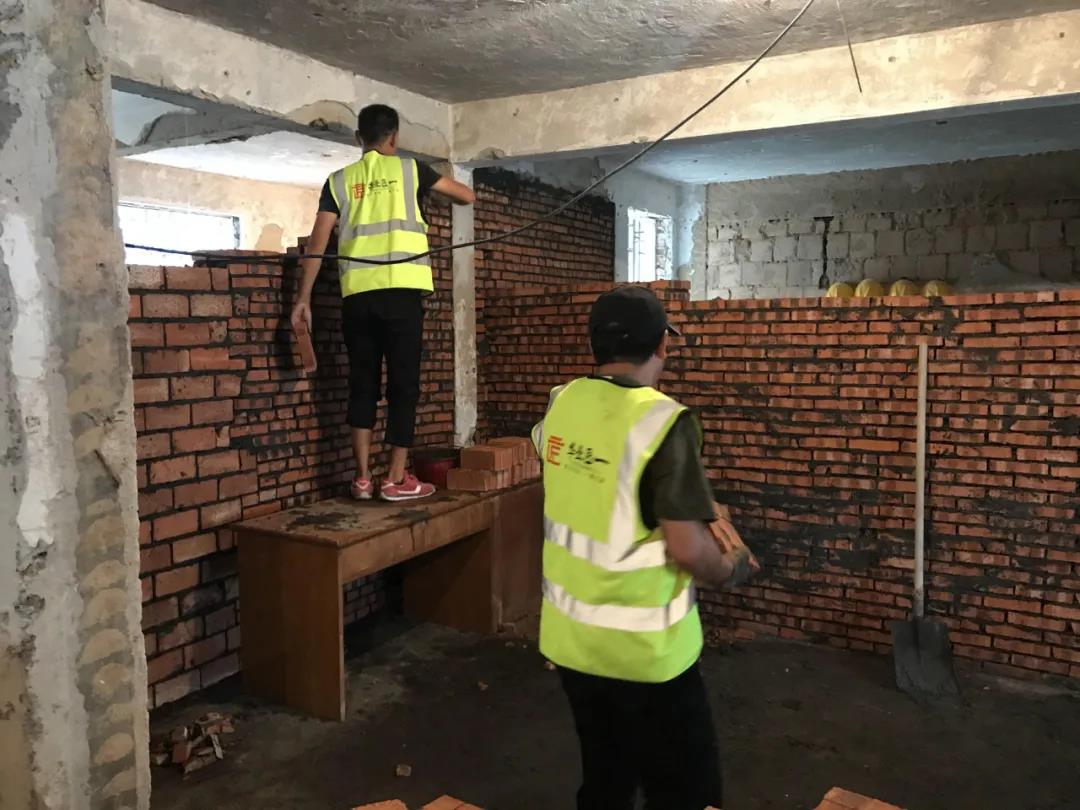

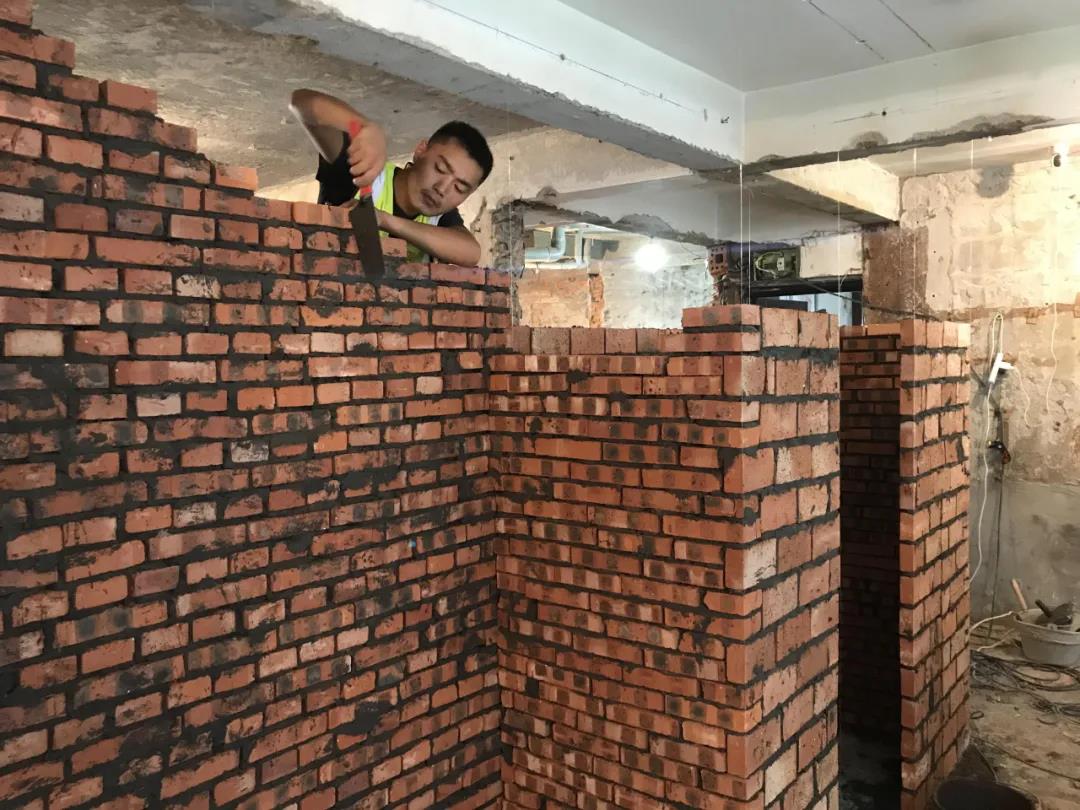

若卫生间、厨房有拆改,同样也是在这阶段砌好砖墙,再进行下一阶段的施工。

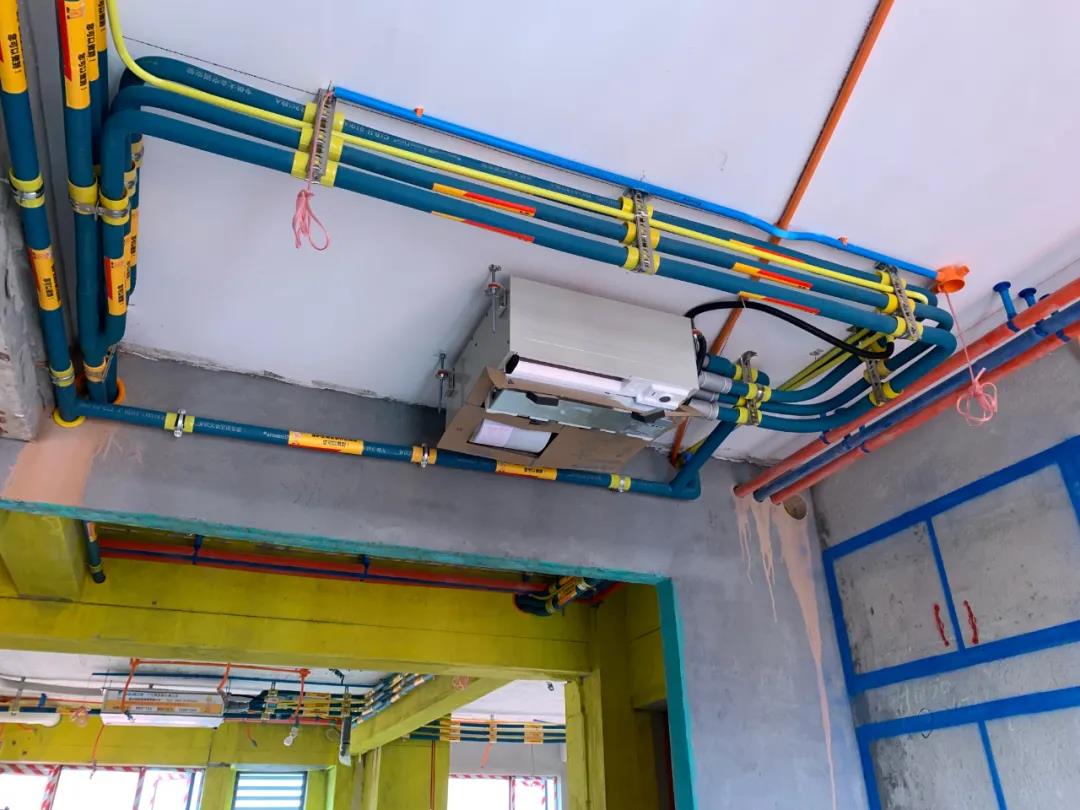

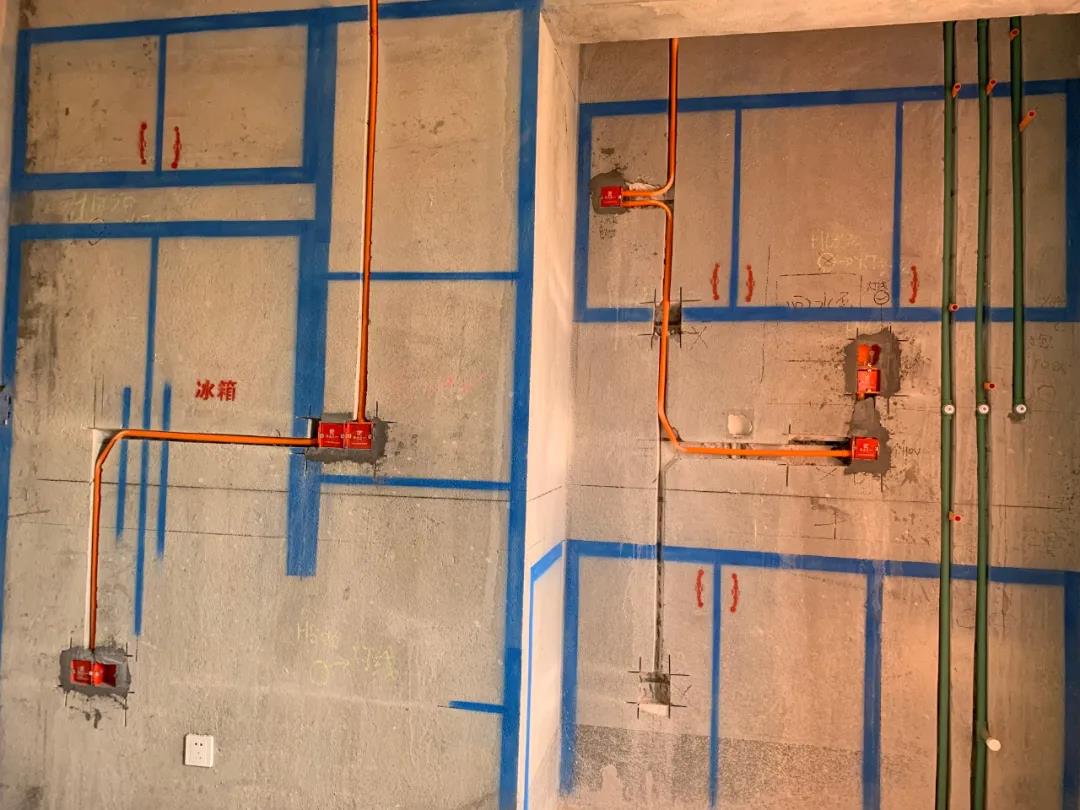

在墙面,地面,吊顶等地定位好水电走线,进行开槽、铺设水管与电管、安装插座盒。
一般来说,外墙一圈面积总共100平米上下,约需要施工10天;若你家再更大些,200平米上下,就得花上20天的施工。
这时马桶、浴缸、空调、新风系统等设备就得购买好,像是马桶确定后,才能清楚粪管孔径的大小,不同马桶有不同的孔径,现场即能进行修改。
而定制的橱柜、衣柜也会配置水管电路,则需在水电进场前定好橱柜与衣柜。
然而因为通常是不同厂家不同分批施工,整体施工完成算下来约花费时间在6天左右。

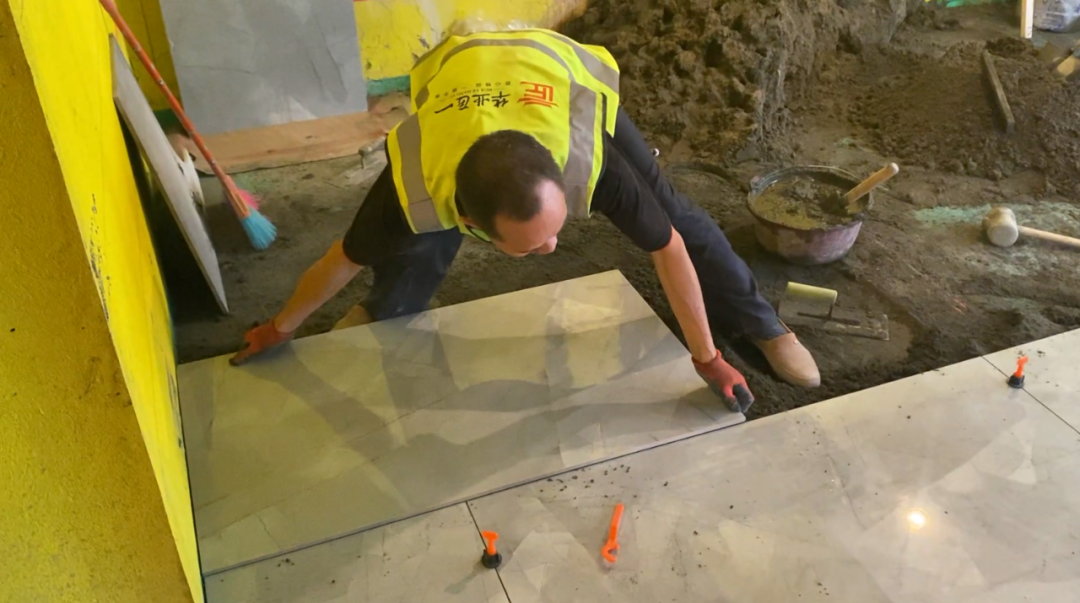

会进行地面凿平、卫生间安装门槛、厨房与卫浴做防水,最后进行贴砖。
防水涂层分次涂抹三层,等到涂料干透再开始做72小时闭水测试,确保不会渗漏。
此外,贴砖的水泥砂浆需要一定的干固时间,以保证贴砖的质量,因此泥工花到三至四周是很正常的。

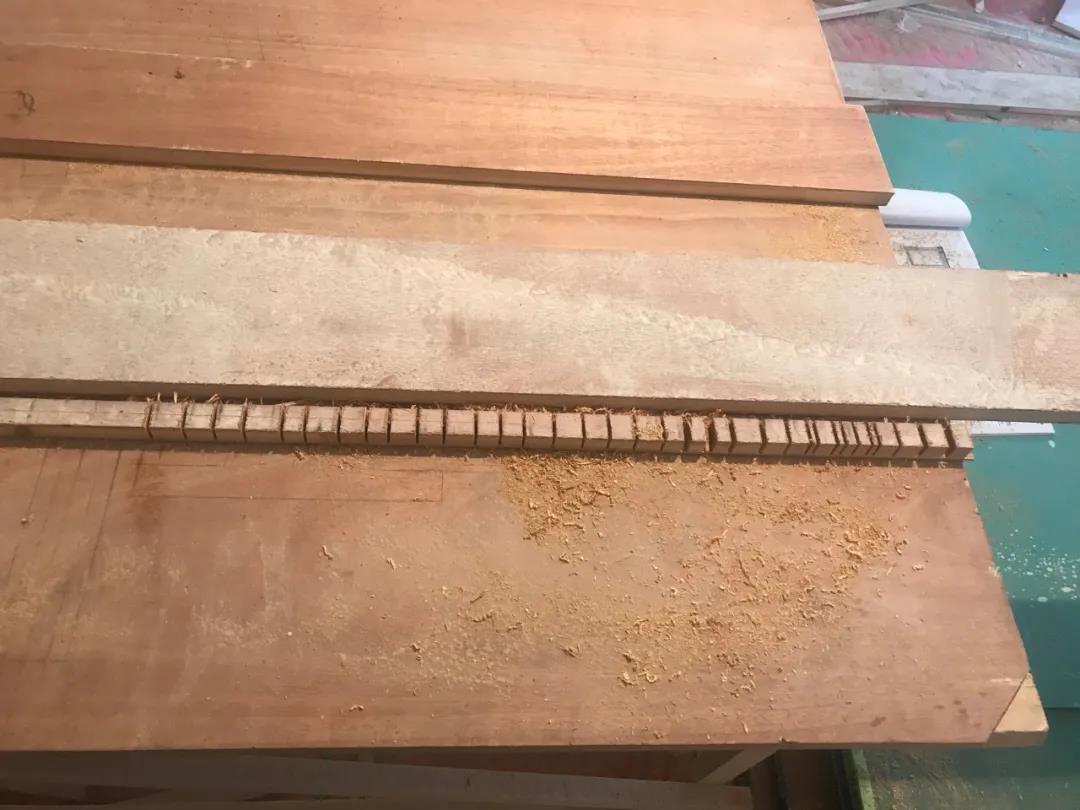

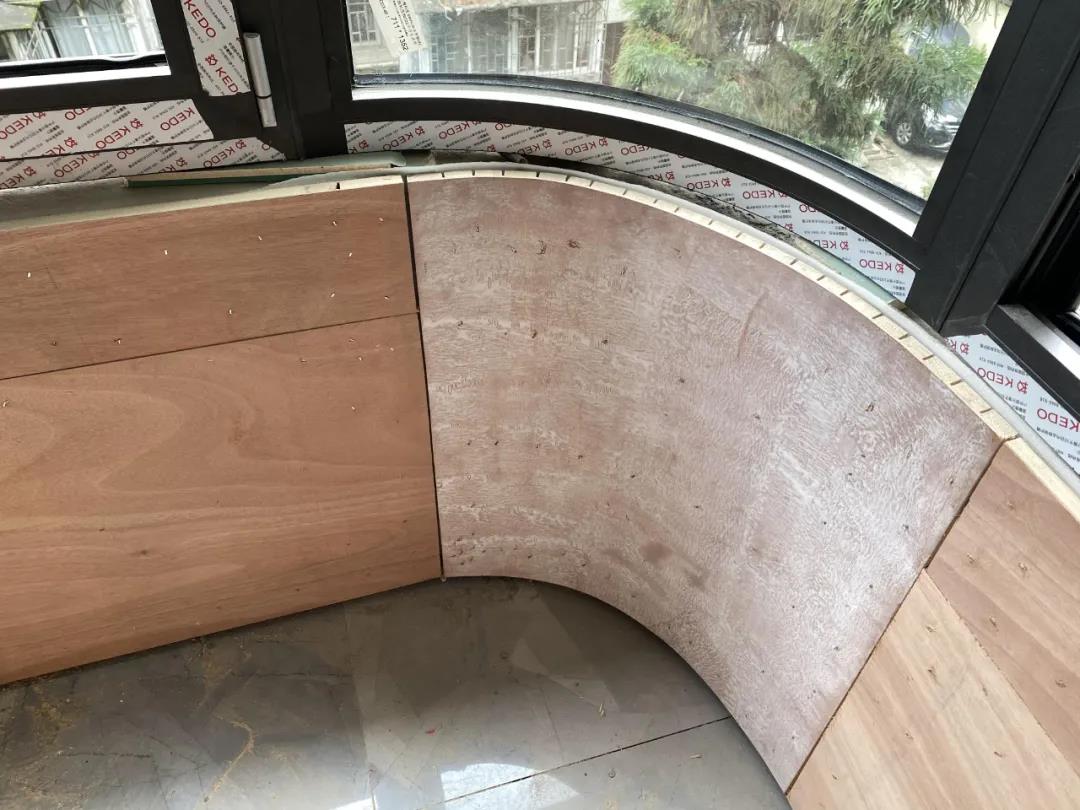

木工会进行二次复测,依照贴砖后的地面高度制定木门尺寸,同时柜子、墙面装饰做越多,施工花费的时间也就越久。
到了木作施工的后期,定制的厨柜、衣柜厂商也会在此时进场施工。
别以为油漆就只是刷刷墙,其实木作的所有项目都需要油漆做最后修饰。
除了吊顶、墙面需要油工整平与上色,柜体、门片、护墙板这些定制的家具,表面木皮都要经过保护漆刷涂,加强定色。
木地板通常花费的时间不多,大多一天就能完成,若有安装地台,也是在这时进行。此时多是由木地板厂商进行施工,而非传统木工施工。
有些屋主对于家具挑选比较有自己的看法,光是挑家具就会花上一、两个月。
这时建议至少先选好并装上灯具、窗帘,确认灯具是否明亮有通电,而窗帘则是有遮光与保护隐私的功能。
沙发、地毯等其余家具,则等到细处保洁后再进驻,才不会沾灰。
交由设计师半包或全包的情况下,设计公司通常会在完工后提供粗保洁的服务,主要清除现场的大型废料及纸箱、清洁地面灰尘与泥渍等,大约花上一至两天。
而屋主需要额外请清洁公司进行全面的细处保洁,这是因为在过程中,容易在窗沟、柜内等处累积灰尘,尤其是泥工与木作的粉尘可是满天飞,因此门窗、抽屉都要一一拆下清洁,仔细扫除每一个角落。
屋主、设计师、监理单位进行全面验收,此刻要仔细检查,是否有没通电、通水的情况、墙面是否有瑕疵。
而其实从施工开始的那一刻,监理单位就能协助屋主,在每项工程的结束后进行验收,验收完再进行下一个工程。每个环节做到确实检验,才能有效避免返工问题。
